工事管理のエクセル運用は限界?見直しサインと3方式の選び方
目次 [非表示]
工事管理をExcelで続けていると、容量より先に、工程表、日報、写真台帳、図面、原価台帳のつながりが崩れることがあります。一方、更新者を固定し、正本、命名、承認を統制できる現場なら、Excel継続も選択肢です。
現場管理でエクセル運用の限界を感じる場面も、帳票間のつながりから判断します。本記事はPigeonCloudの提供元である株式会社ロフタルが、工事・施工を伴う現場に範囲を絞り、Excel継続、専用施工管理システム、汎用Web DBを比較します。
製品機能は公式情報で確認できた範囲に限り、それ以外は一般論または確認項目として記載します。
この記事でわかること
工事管理のExcel運用で見直したい5つのサイン
Excelそのものに限界が来たのか、ファイルの置き方や運用ルールに原因があるのかは分けて考えます。以下は、工事管理の仕組みを見直す入口です。該当しただけでExcelをやめる理由にはなりません。
正本と更新担当が曖昧
共有フォルダー、メール添付、各担当者の端末に同じ工程表があり、どれが正本か説明できない状態です。一般論として、更新担当、保存場所、ファイル名、承認後の扱いを固定できるなら、Excel継続の余地があります。
Microsoft 365のExcelでは、対応版を使い、OneDriveなど所定の場所に保存することが共同編集の条件です。編集または表示のアクセス許可も個別に管理できます。条件を満たさないファイルを混在させたまま「共同編集できるはず」と判断しないようにします。
工程表・日報・写真台帳で工事番号が一致しない
工程表では「K-2026-041」、日報では「K2026041」、写真台帳では現場名だけ。これは架空の例ですが、表記がずれると同じ工事の記録を機械的に結びにくくなります。
工事番号の採番ルールと入力規則を決め、各帳票で同じ値を使えるならExcelでも整理できます。転記のたびに番号を手入力し、照合する帳票が増えているなら、共通キーで台帳を関連付ける方式を比較する段階です。
図面・現場写真の版と台帳行が対応しない
平面図A-03の第2版を見て撮影した写真が、写真台帳のどの行に当たるのか分からない。後日、第3版が配られても、旧版を使った記録を追えない。このような状態では、ファイルが保存されているだけでは足りません。
Microsoft 365の版履歴は、OneDriveまたはSharePointに保存したファイルで表示、比較、復元ができます。ただし、図面の版と写真台帳の行が自動で対応するという主張ではありません。対応方法は運用で決めるか、候補製品を一現場で試します。
現場監督・協力会社・事務で権限を分けたい
現場監督は全項目を更新し、協力会社は担当工区だけを登録し、事務は請求確認に必要な欄を閲覧する、といった区分が必要になる場面です。Excelにはファイル、ブック構成、シートの保護がありますが、目的は同じではありません。
シート保護では特定部分だけを編集可能にできます。Microsoftは、シート保護をセキュリティ機能として扱っていません。外部の参加者を含む権限設計では、「開けるか」だけでなく、誰がどの項目を閲覧、登録、編集できるかを確認します。
原価台帳への転記と請求書照合が手作業
日報の作業量を原価台帳へ写し、協力会社から届いた請求書と工事番号、費目、対象期間を見比べる。一般論として、転記元と転記先が増えるほど、確認箇所も増えます。
筆者は、表の行数よりも「同じ情報を何冊の帳票へ写しているか」を先に数えます。原価台帳と請求書の照合に必要な項目を共通化できるかが、見直し範囲を決める手掛かりになるからです。
容量ではなく帳票間のつながりで限界を判断する
行数やファイル容量の上限だけでは、工事管理の限界を判断できません。Excelの仕様上の上限は、Excelの限界を行数・容量から確認する記事で整理しています。ここでは、帳票同士の関係に焦点を移します。

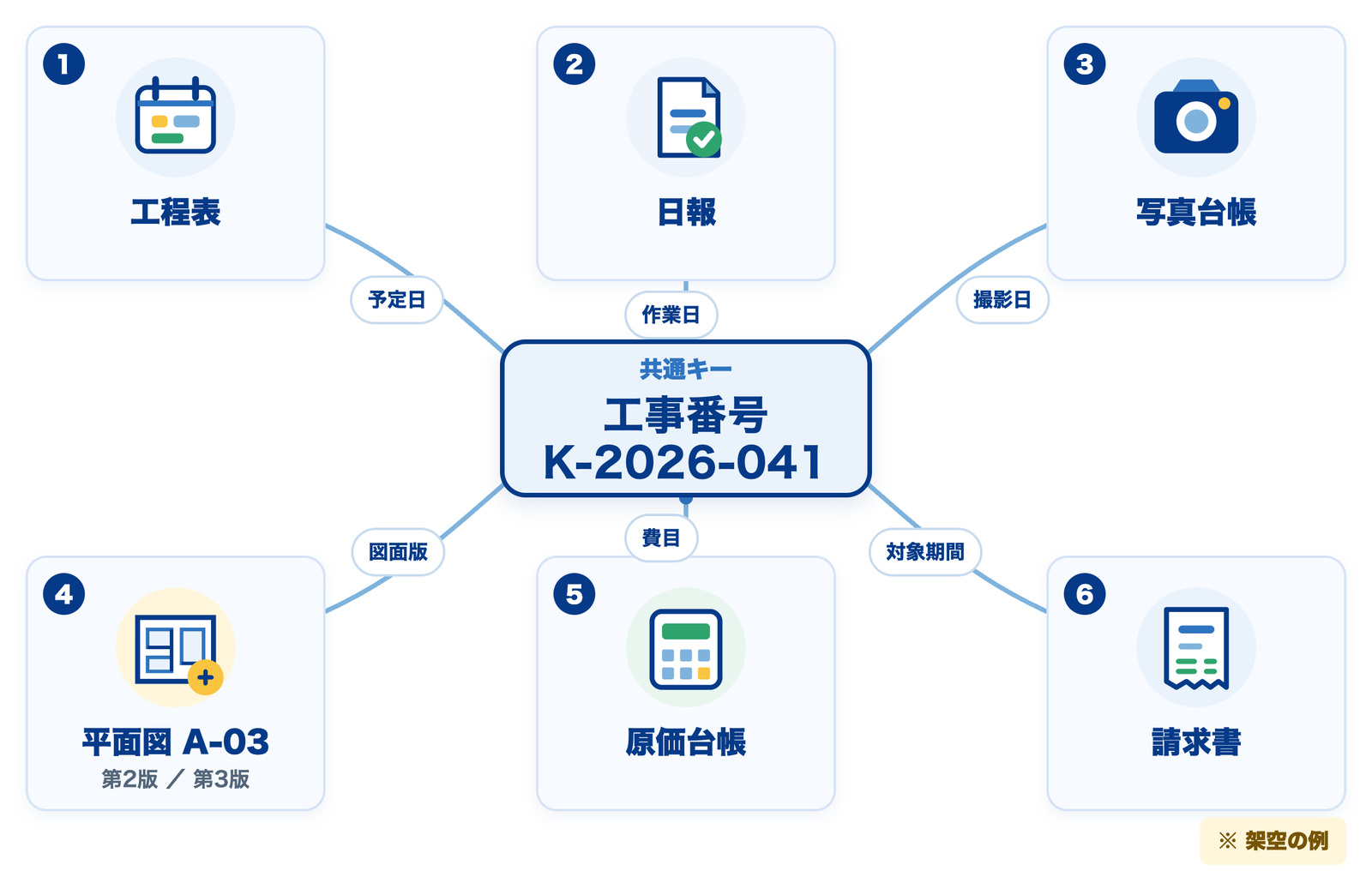

架空の例:工事番号K-2026-041を軸に確認する
工程表の作業日と日報、写真台帳の撮影日、平面図A-03の版、原価台帳の費目、請求書の対象期間を並べます。最新版、更新担当、承認者、転記元が一つずつ説明できれば、Excel運用を整える余地があります。説明のために複数人へ確認しなければならない場合は、台帳の関連付けを要件にします。

同じ工事を3方式で判定する例
Excelを残す:正本、命名、更新者を固定でき、施工固有機能を必須としない。
専用品を先に試す:電子小黒板、図面上の写真配置、検査帳票のいずれかが必須要件。
汎用Web DBを試す:独自帳票、社内承認、工事・写真・原価台帳の関連付けが選定の中心。
国土交通省の写真管理基準(案)は、土木工事施工管理基準に定める土木工事を対象に、分類ごとの撮影頻度、小黒板の必要事項、写真原本の提出などを示しています。一方、電子小黒板の承諾、電子記入、改ざん検知、確認結果の提出は、国土交通省の営繕工事向け通知で示された条件です。
民間工事は契約・発注者指定を確認し、指定がなければ参考基準として扱います。写真を保存できることと提出要件を満たすことは別なので、帳票名、必要項目、写真と図面の対応、出力後の並びまで受入条件に落とします。
要件から3方式を選ぶ判定表
次の表は製品の順位表ではありません。「向く」「条件付き」「要件確認」を、要件ごとの選定判断として示します。「要件確認」は能力の否定ではなく、要件次第で適合が変わるため候補製品ごとに確認が要るという意味です。
条件依存の項目は、契約・端末・権限粒度を問い合わせ、または受入テスト対象とします。各セルには固有の確認点だけを記載しました。Excel列の「本記事の確認範囲外」は、Microsoft公式の共同編集・保護・版履歴だけを確認したという意味であり、機能の非搭載を示しません。運用で担保できるかを試します。
専用施工管理システムの例はANDPADとSPIDERPLUS、汎用Web DBの例はPigeonCloudです。
横にスクロールできます
| 要件 | Excel継続 | 専用施工管理システム | 汎用Web DB |
|---|---|---|---|
| 正本 | 向く:保存先、命名、更新者を固定できる | 条件付き:正本の単位と最新版の表示を確認 | 条件付き:更新履歴は掲載あり。正本の定義は運用で決める |
| 協力会社の権限 | 条件付き:アクセス許可とシートの編集範囲を設定し、外部参加者で試す | 条件付き:参加・共有は掲載あり。協力会社の編集範囲を確認 | 向く:複雑な権限条件が必要。実際の粒度を確認 |
| 更新履歴 | 向く:Microsoft 365でOneDriveまたはSharePointに保存し、版履歴を使う | 条件付き:ANDPADは最新図面の閲覧を掲載。旧版の復元を確認。SPIDERPLUSは本記事の確認範囲で未確認 | 向く:誰が何の項目を更新したかを記録する |
| 独自帳票 | 条件付き:既存様式で出力を試す。公式資料で未確認 | 条件付き:ANDPADはテンプレートのカスタマイズを掲載。SPIDERPLUSは帳票様式の再現範囲を確認 | 向く:複数フォーマットの紐付けと、データからのPDF・Excel帳票作成を使う |
| 社内承認 | 条件付き:承認後の編集制御を試す。公式資料で未確認 | 条件付き:ANDPADは資料の申請・承認を掲載。SPIDERPLUSは本記事の確認範囲で未確認 | 向く:ワークフローによる申請を台帳と結び付ける |
| 台帳の関連付け | 条件付き:工事番号の統一を試す。公式資料で未確認 | 条件付き:工程表・資料・写真の管理や図面と写真の紐付けは掲載。一般台帳間の関連付けの単位は受入テスト対象 | 向く:他テーブルのデータを結合し、工事・写真・原価の台帳を関連付ける |
| 添付・CSV | 条件付き:保存先と受け渡しを試す。公式資料で未確認 | 条件付き:写真管理と外部連携(ANDPADは自社システム連携、SPIDERPLUSは外部ストレージ同期)は掲載。CSV入出力と添付の範囲は製品別に確認 | 向く:現場写真の登録とCSV入出力を使う |
| 電子小黒板 | 要件確認:電子小黒板の要件次第で適合条件が変わるため、候補製品ごとに対応範囲を確認 | 向く:ANDPADとSPIDERPLUSは関連機能を掲載。基準への適合条件は確認 | 要件確認:電子小黒板の要件次第で適合条件が変わるため、候補製品ごとに対応範囲を確認 |
| 図面上の写真配置 | 要件確認:図面上の写真配置の要件次第で適合条件が変わるため、候補製品ごとに対応範囲を確認 | 向く:ANDPADは図面上の写真管理、SPIDERPLUSは図面への写真貼付を掲載 | 要件確認:図面上の写真配置の要件次第で適合条件が変わるため、候補製品ごとに対応範囲を確認 |
| 検査帳票 | 要件確認:検査帳票の要件次第で適合条件が変わるため、候補製品ごとに対応範囲を確認 | 条件付き:SPIDERPLUSは検査帳票作成を掲載。ANDPADは様式と出力を確認 | 条件付き:一般帳票の出力は掲載あり。検査帳票の様式と写真提出要件を確認 |
| オフライン利用 | 条件付き:再接続まで変更が統合されない場合がある。競合時の扱いを試す | 条件付き:SPIDERPLUSは資料閲覧を掲載。編集・再送の範囲を確認。ANDPADは本記事の確認範囲で未確認 | 条件付き:契約前に保存・再送・重複時の挙動を確認 |
| 管理者 | 向く:正本管理者・承認者・変更ルールを一意に決められる | 条件付き:管理対象と管理者の権限範囲を確認 | 向く:独自帳票、権限、申請、関連台帳を一つの管理対象にする |
移行前に工事帳票の関係を棚卸しする
方式を決める前に、現在の帳票を一枚の要件表へ写します。工事番号、帳票名、管理者、入力者、承認者、保存先、出力形式を列にし、工程表、日報、写真台帳、図面、原価台帳、請求書を行に並べます。
棚卸しで残す4つの関係
現場の点検記録や選定項目をもう少し具体化する場合は、設備保全・点検記録のシステム化を整理した記事も参考になります。この記事から持ち込むのは、記録項目、権限、写真、承認、出力という選定軸です。
当社では、製品名を先に並べるより、この要件表を先に作る進め方を採ります。必要な帳票と照合項目が見えていれば、候補を一現場で試したときに、合否を同じ基準で判断できます。
一現場で受入テストを行う

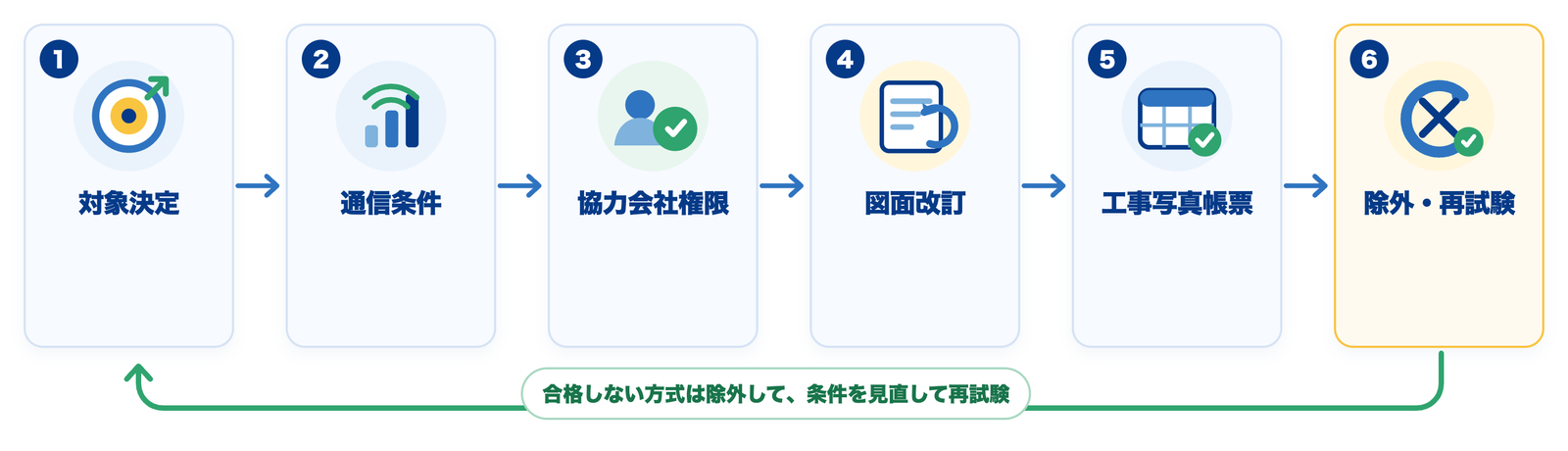

全現場へ広げる前に、一現場で受入テストを行います。架空の工事K-2026-041を対象にするなら、工程表、日報、平面図A-03、写真台帳、原価台帳、請求書の一組を用意し、次の6手順を同じ順番で試します。

合否は「保存できた」だけで決めません。工事番号が帳票間で一致するか、図面第2版と第3版を識別できるか、写真台帳の行から対応写真を確認できるか、原価台帳と請求書の照合項目が欠けていないかまで記録します。
オフライン挙動、協力会社の権限、図面改訂、帳票出力は条件で変わります。未確認の機能は問い合わせ、またはこの受入テストで確認し、結果を残したうえで展開範囲を決めます。
工事管理の独自帳票・承認・台帳連携を要件表に落とす
独自帳票・承認・台帳連携に必要な機能を確認するよくある質問
